Про устройство буронабивных свай
В статье описывается устройство БНС
Наша компания специализируется на вибропогружении шпунтовых свай, устройству шпунтового ограждения и лидерному бурению в Москве и Московской области
Иногда у буронабивных фундаментов просто нет альтернативы – например, в черте города или на территории промышленного комплекса.
В некоторых случаях – при строительстве мостов, эстакад, других инженерных объектов, где нагрузка должна быть передана под углом – выполняется устройство наклонных буронабивных свай, осуществляемое с применением вспомогательного оборудования.
Выполняем расчёт, лидерное бурение и вибропогружение для многоэтажного строительства.
Качественный результат определяется квалификацией и опытом наших инженеров и мастеров.
По всем вопросам звоните: 8 800 707-72-09
Преимущества буронабивных свай перед конкурирующими технологиями
- В отличие от винтовых свай – практически не ограниченная несущая способность. Параметры свай определяются расчетом и зависят от проектной нагрузки;
- в отличие от свай, погружаемых ударным и частично вибрационным методом – при устройстве не создается разрушительных нагрузок на грунт, допустимо применение в районах с любой плотностью застройки;
- буронабивные сваи – оптимальное решение на грунтах с крупнообломочными включениями. Забивка и вибрационный метод в таких случаях требуют предварительного лидерного бурения, т.е. увеличивается объем работ;
- для погружения не требуется тяжелая техника. Компактность оборудования упрощает работу в стесненных условиях, что тоже ценно в городской застройке;
- стоимость устройства буронабивных свай сравнительно невысокая благодаря использованию несложной техники и недорогих материалов.
Из минусов в устройстве буронабивных свай лишь скорость создания фундамента - она меньше, поскольку требуется время на застывание бетона. Но это характерно для всех строительных работ, использующих бетон.
Этапы изготовления буронабивных свай
Устройство буронабивных свай происходит в несколько этапов:

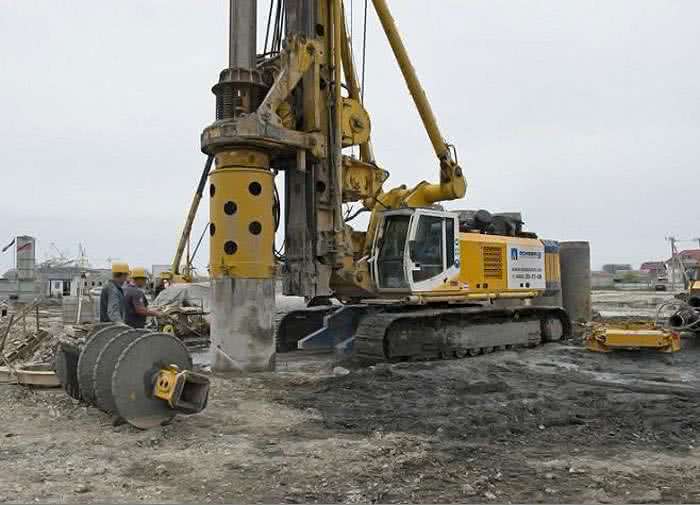

- Бурение скважин проектной глубины.

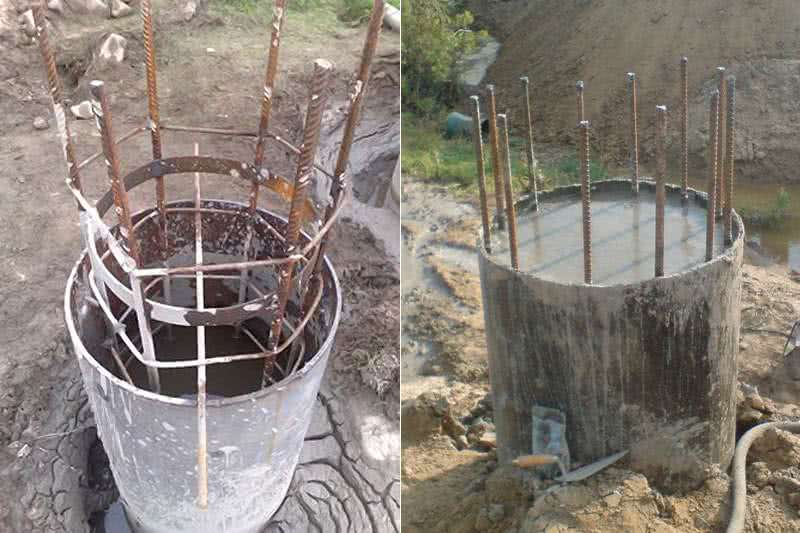

- Помещение внутрь арматуры.
- Заливка бетона.

- Устройство ростверка. Обычно это бетонная лента.

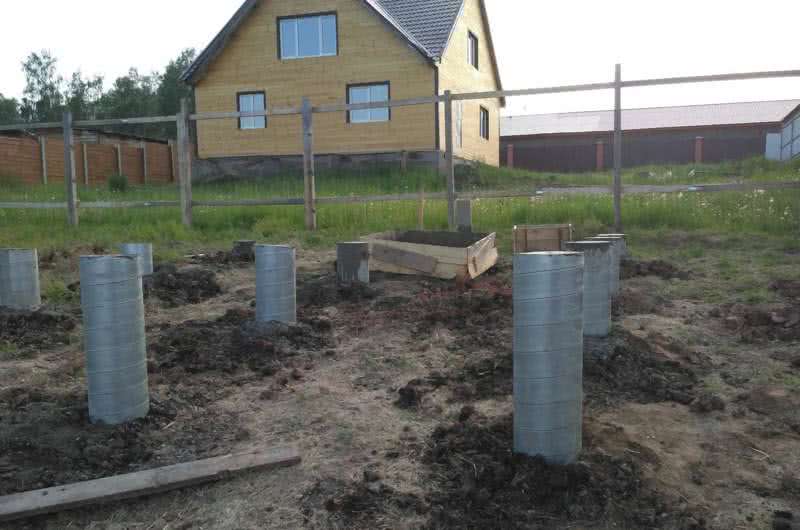

На рыхлых грунтах для формирования ствола сваи используются обсадные трубы. Они помещаются в скважины в процессе бурения – так получается избежать обрушения стенок скважины и проникновения в ствол грунтовых вод. После заливки бетона труба может быть извлечена или оставлена в грунте. Во втором случае она служит усилению фундамента.
На умеренно сыпучих грунтах вместо обсадных труб мы можем использовать глиняный раствор. Функция та же: укрепление стенок, предотвращение осыпания.
В некоторых случаях допускается не сплошное армирование, а только на участках, которые принимают на себя основную нагрузку и момент изгибания.
Классификация буронабивных свай
По технологии выполнения, конфигурации, целевому назначению, материалу изготовления различают несколько типов буронабивных свай:
- монолитный бетон;
- комбинированный вариант – в скважину, залитую бетоном, опускают готовую ж/б сваю меньшего сечения;
- с щебеночным наполнением. Расценка на устройство буронабивных свай при этом способе ниже;
- с уширением пяты – этот способ востребован, например, на глинистых грунтах, где силы морозного пучения могут вытолкнуть бетонный стержень из земли;
- буросекущие – сплошной частокол из свай, частично перекрывающих друг друга, армированных через одну. Конструкция используется как в качестве ограждения/подпорной стенки, так и для основания под ленточный фундамент. В отличие от обычных буронабивных, которые располагаются с интервалами по всей площади сооружения, буросекущие устанавливаются в линию и сплошняком. Максимальная глубина – 30 метров (2.02.01-83 СНиП);
- бурокасательные.
Необходимо четко следовать всем рекомендациям СНиП при устройстве буронабивных свай
Технология устройства буронабивных свай должна соответствовать всем Строительным Правилам. Вот некоторые из них:
- обязательное армирование сварным пространственным каркасом;
- продольная арматура должна быть распределена в стволе равномерно;
- минимальное количество вертикальных прутьев – 6;
- сечение прута – минимум 1,8 см;
- сталь – класс АIII;
- наличие у каркаса фиксаторов – трубок сечением 9 см, длиной 7 см.
Если выполнение буронабивных свай осуществляется зимой, то не холоднее -10 (на обводненном грунте). При более низких температурах должны быть приняты меры для поддержания стабильной работы техники, а также для защиты свежезалитого бетона от промерзания. Промерзание может привести к растрескиванию ствола и, как следствие, к потере фундаментом проектной несущей способности.
Предварительные работы (СНиП):
- Для обеспечения нормальной работы техники рекомендуется выложить площадку дорожными плитами по щебню. Обеспечить подъезды.
- Следует также своевременно доставить на рабочий участок все необходимое оборудование: буровую установку, бетоновоз, бетононасос, погрузчик.
- Первый этап работ – планирование и разметка площадки в соответствии с проектными документами.
- Проверка корректности переноски проектной схемы на площадку, контроль ориентировки осей будущих свай.
Бетон может поставляться на объект бетоновозом в готовом виде, либо изготавливаться из сухой смеси непосредственно на месте работ.
Арктик Гидро Строй уже 10 лет реализует шпунт
По всем вопросам звоните: 8 800 707-72-09
Средняя стоимость устройства буронабивных свай в России
Расценки на устройство буронабивных свай зависят:
- от типа грунта;
- от типа и технологии устройства сваи;
- от диаметра и длины;
- от объемов работ и количества материала;
- от типа армирования и марки бетона;
- от используемого оборудования;
- от типа обсадных труб и других условий.
